产线改造批量采购几十台终端时,最容易被低估的环节是装机:每台现装系统、现调驱动、现配自启,白班装到夜里,问题还是留到联调才集中暴露。真正拖慢进度的往往不是硬件,而是镜像版本没统一就急着铺开,mes工业一体机的批量部署得先把模板定稿,再谈数量。

模板机没定稿就开装,问题会在夜班集中冒出来
逐台手装的账很好算:一台两小时,五十台就是一百小时,中间任何一次驱动版本差异都会变成联调时的疑难杂症。针对批量装机的调试量,研显触控G1嵌入式工控一体机把模板机流程前置,系统、驱动、报工客户端与自启项在出厂阶段就按同一定稿镜像配置,现场只做网络参数与工位编号。镜像一旦定稿就要锁版本,后续改动走新版本号,避免两台机器拿到两套配置。

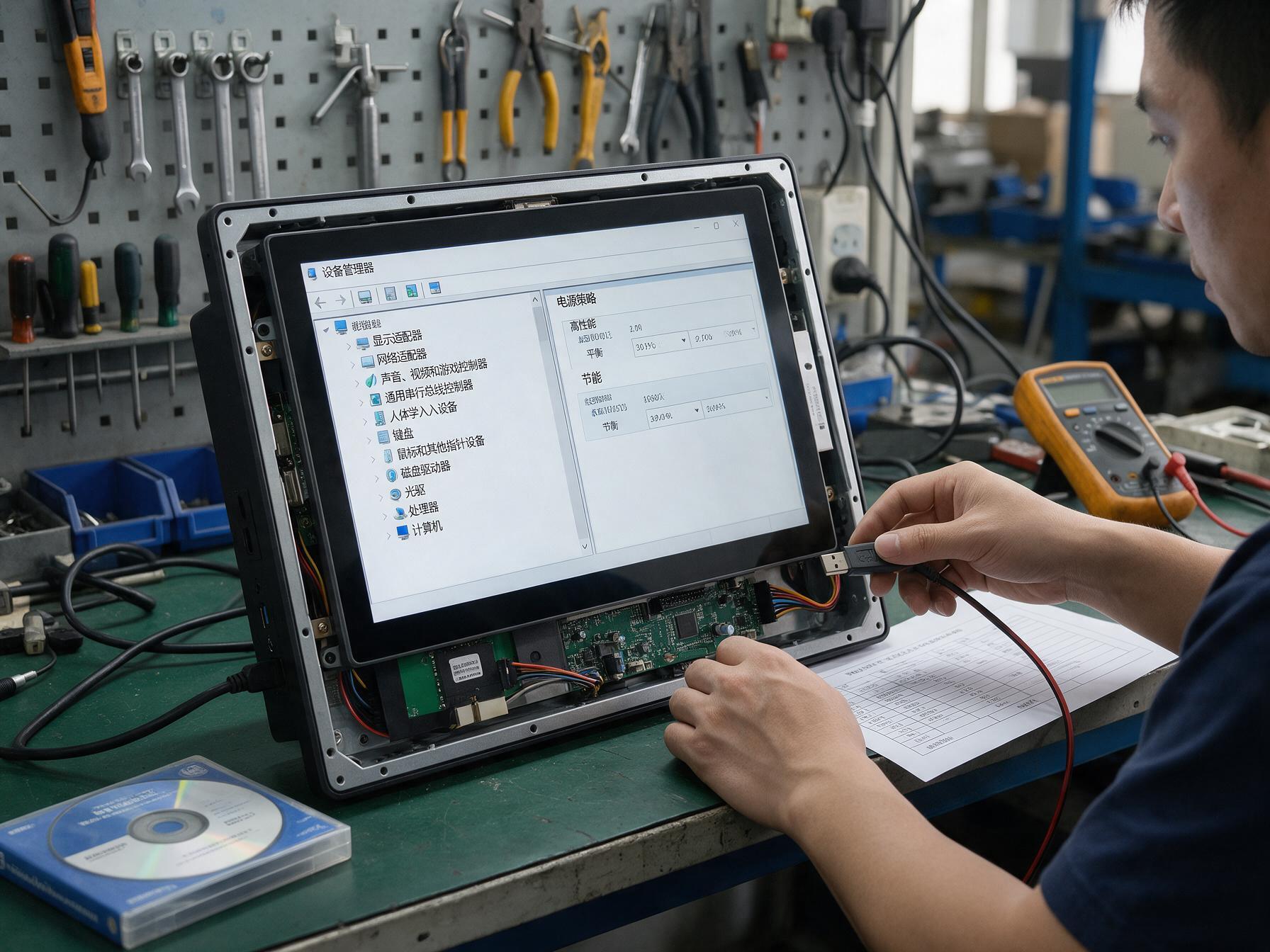

驱动离线注入与开机自启,镜像里一次做全
镜像里要一次做全的是三类东西。驱动离线注入主板、显卡、网卡、触控与串口,装完再封装,避免装机现场翻找驱动包;电源策略设为高性能并关闭休眠,防止夜班无人时设备睡过去;系统更新一类的自动行为关掉,产线终端不参与日常推送。这些配置在模板机上验一遍,复制出去的每一台mes工业一体机都带着同样的底子。
为了减少装完还要回工位补配置的情况,研显触控把开机自启与登录项也放进镜像:上电直接进报工界面,复电后自动回到工作状态,夜班来电不用人赶回车间逐台点一遍。需要按岗位区分的自启项用配置文件下发,而不是逐台改注册表。做完这一步,装机动作收缩成烧录、编号、联网三步,工人照表操作即可。

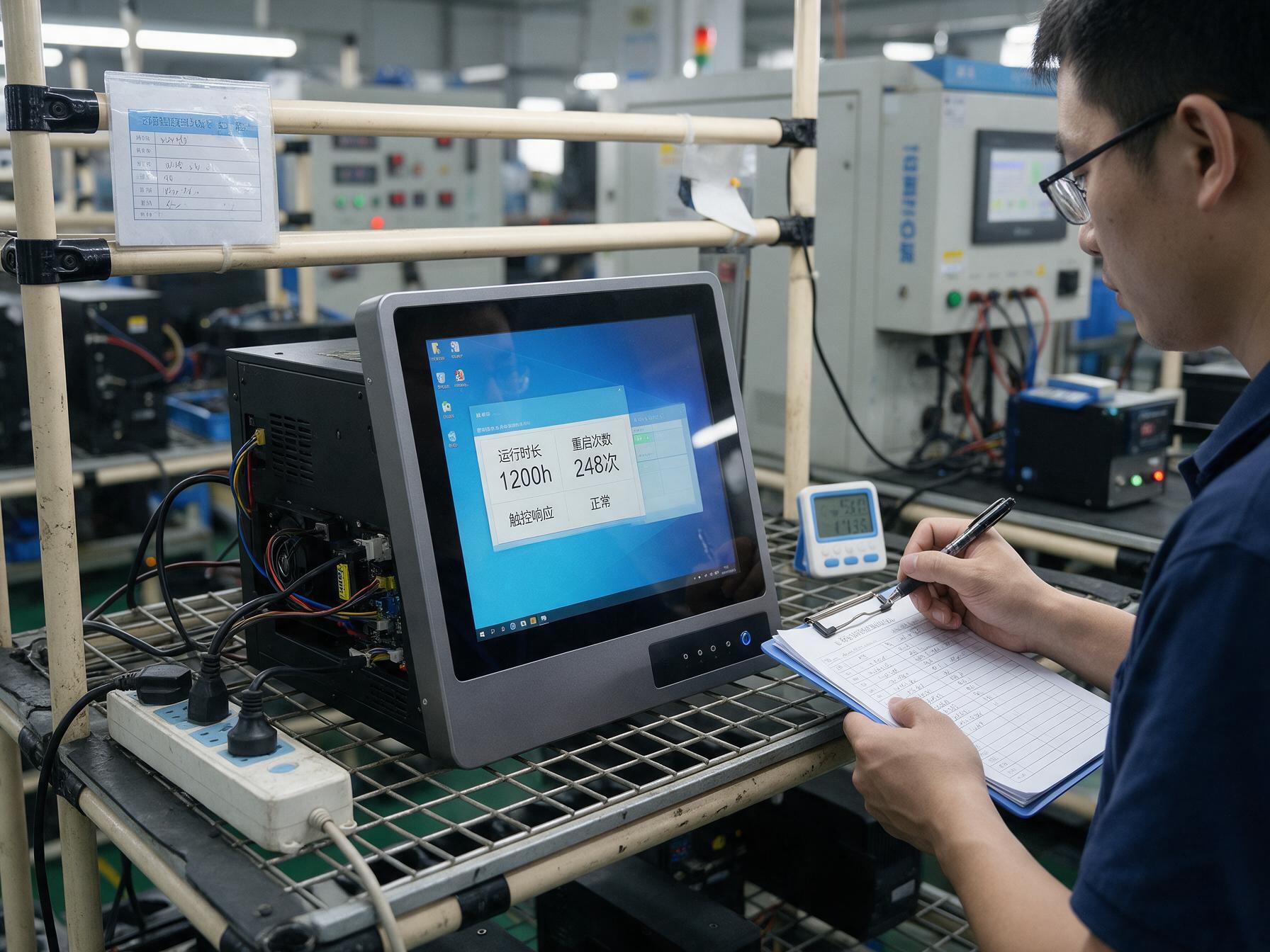

样机先行,72小时老化跑完再批量
样机先行能把风险挡在批量之前。先取一到两台按整镜像装好,放到真实工位连续跑72小时,记录重启次数、掉线次数与触控响应;老化期间同步演练断电复电,确认自启项真的把报工界面拉了回来。老化期暴露的问题回到模板机改,改完重新出镜像再铺开,不要在已铺开的机器上逐台打补丁。mes工业一体机批量上线前的这道小型验证,比装到第三十台才发现驱动冲突便宜得多。

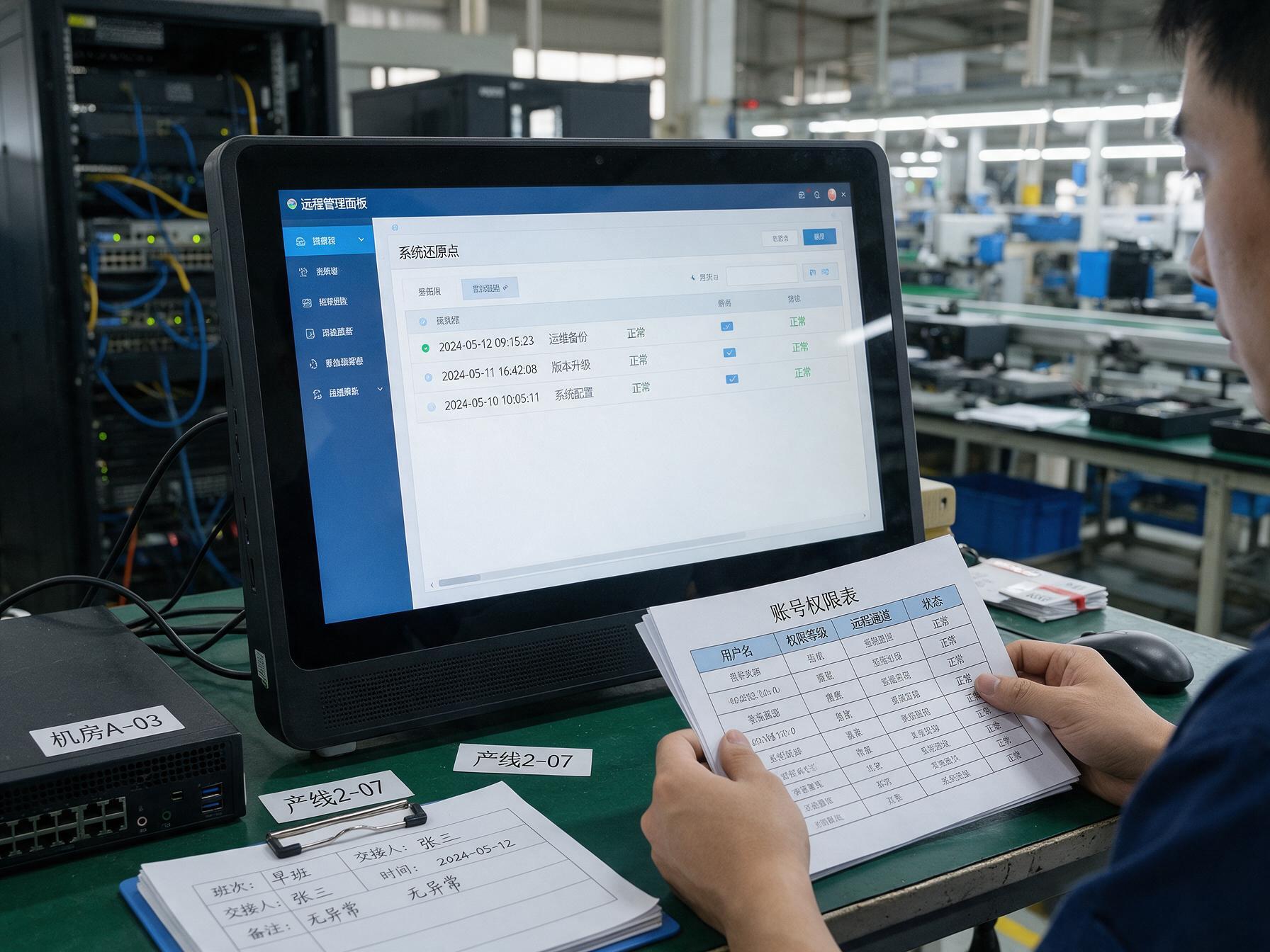

远程管理与还原点,上线后还能收回手
上线后还要留两手。远程管理通道提前开通并限定权限,账号按角色发放、用完即收,软件故障先远程排查,减少反复跑现场;系统还原点在验收通过后统一打一个,配置被误改时能退回基线。备机按同镜像预留一台,单点故障整机替换,产线不必停下来等人修。这两点做好,mes工业一体机的批量交付才算真正收口,后续扩线也能沿用同一套镜像与流程。
批量部署的效率差距,本质上是模板机功夫深浅的差距。镜像定稿、驱动注入、老化验证、远程兜底四步走完,装机现场只剩重复动作,产线改造的时间表才握在自己手里。
